工程案例|破解高原冻土隧道沉降难题:阿坝州查针梁子自动化监测全纪实

更新时间:2025-08-13



PART.01

项目背景

查针梁子隧道是久马高速公路关键控制性工程,左线长3100米、右线长3110米,双向四车道设计 。该隧道平均海拔超3700米,穿越川西高原长江黄河分水岭,年均有效施工期仅6个月。2024年10月隧道左幅出口支洞段贯通,2025年4月实现出口至支洞段双幅贯通,标志着高海拔复杂地质隧道施工取得重大突破。

隧道施工面临强风化千枚岩地质、日均12000立方米涌水量及-36℃极端低温等多重挑战。建成后将使成都至川青省界通行时间缩短1/3,强化川西北交通枢纽功能。


PART.02

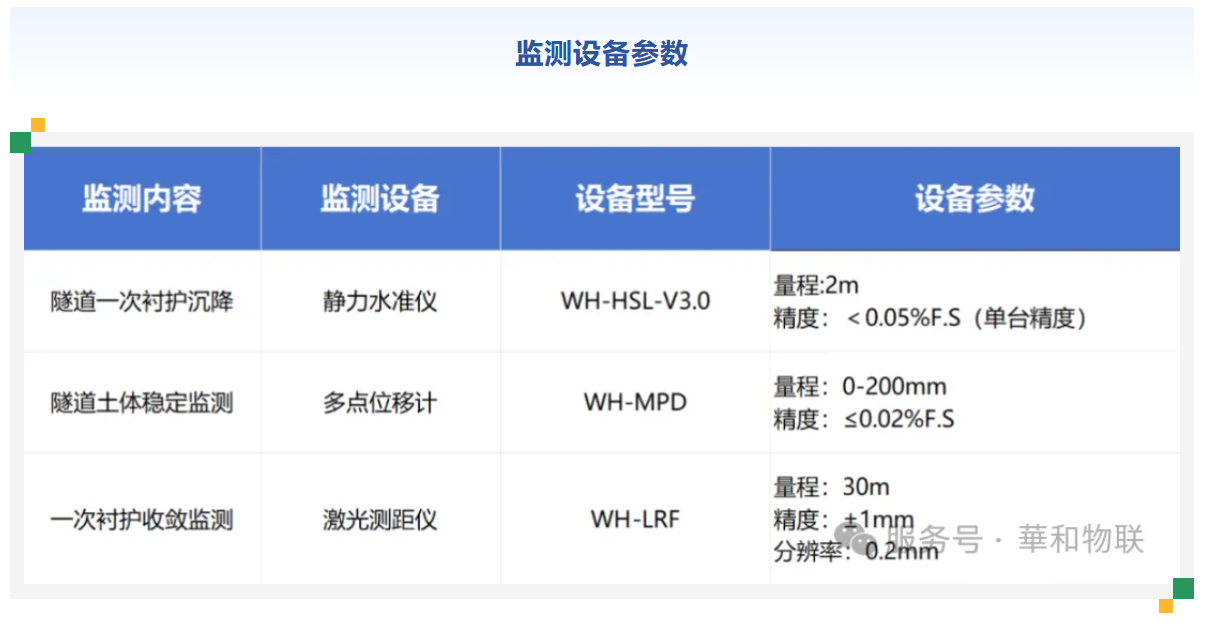

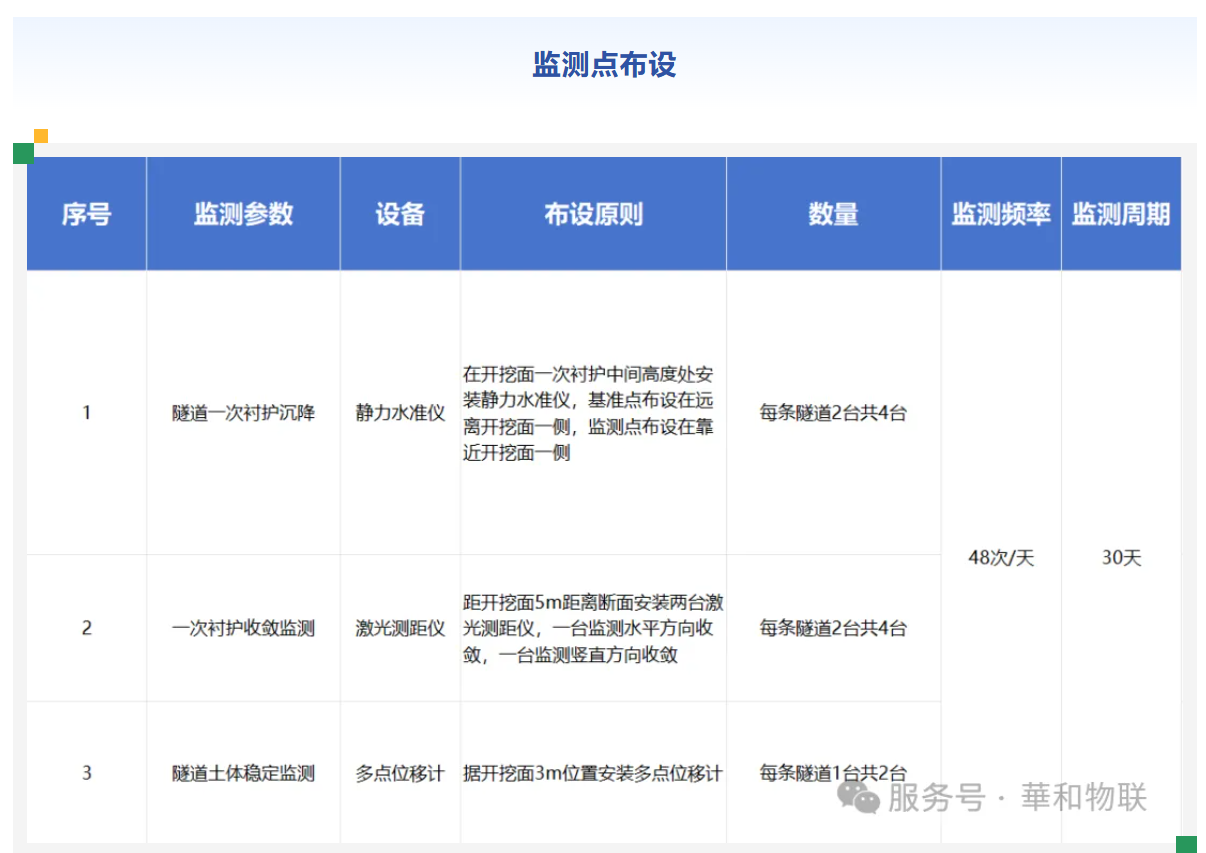

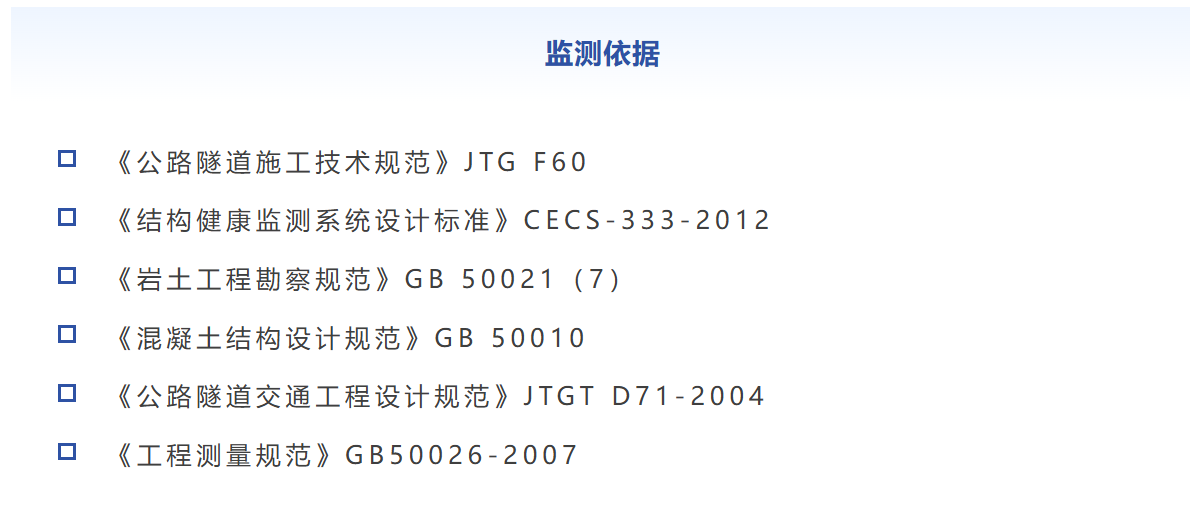

监测点布设

监测目的

为确保工程施工期间隧道的健康安全,在隧道开挖施工过程中,提供隧道结构及周边环境的安全信息:隧道结构变形与地表变化;并就其变化情况进行及时综合分析,根据分析结果,设计人员可及时更改原设计以达到安全且经济之最终目的,施工单位可掌握隧道的安全性,并可针对施工过程中的缺失加以改进,即以监测的信息指导维护。




PART.03

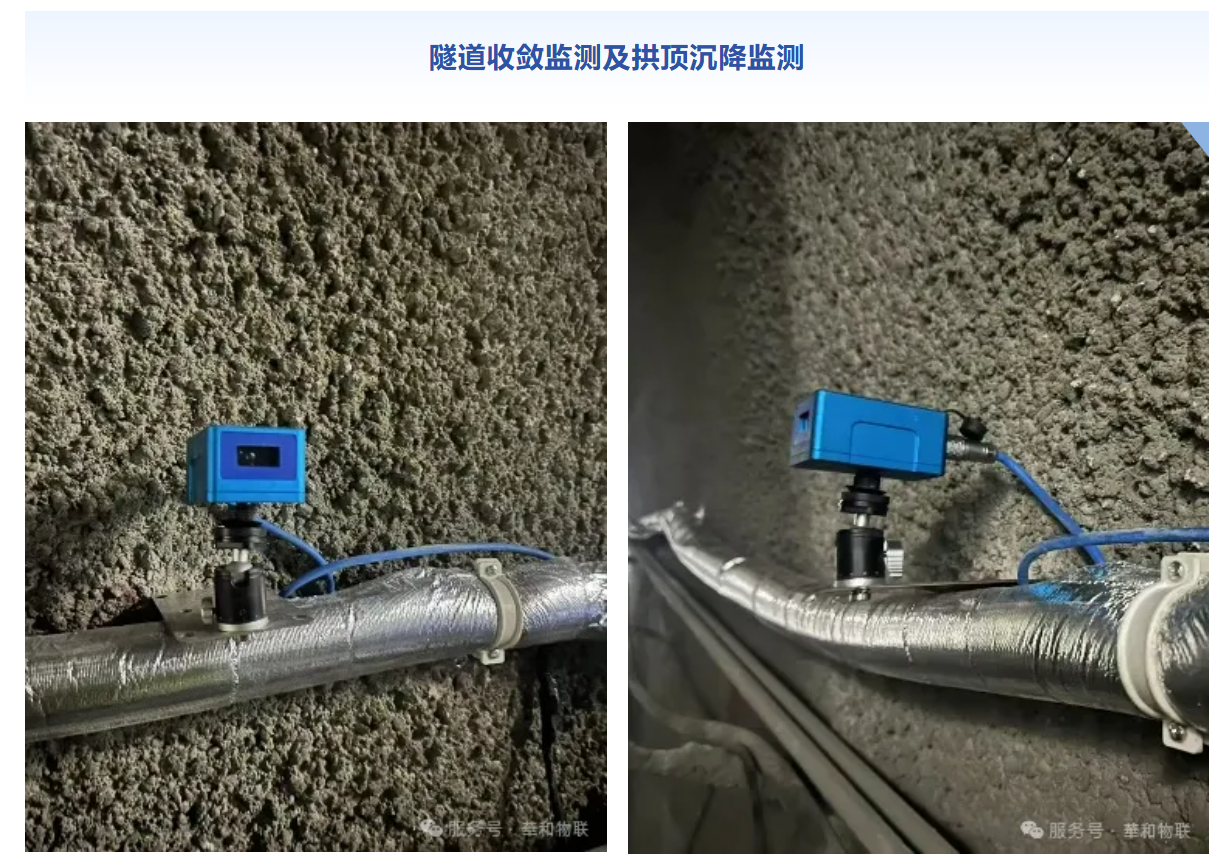

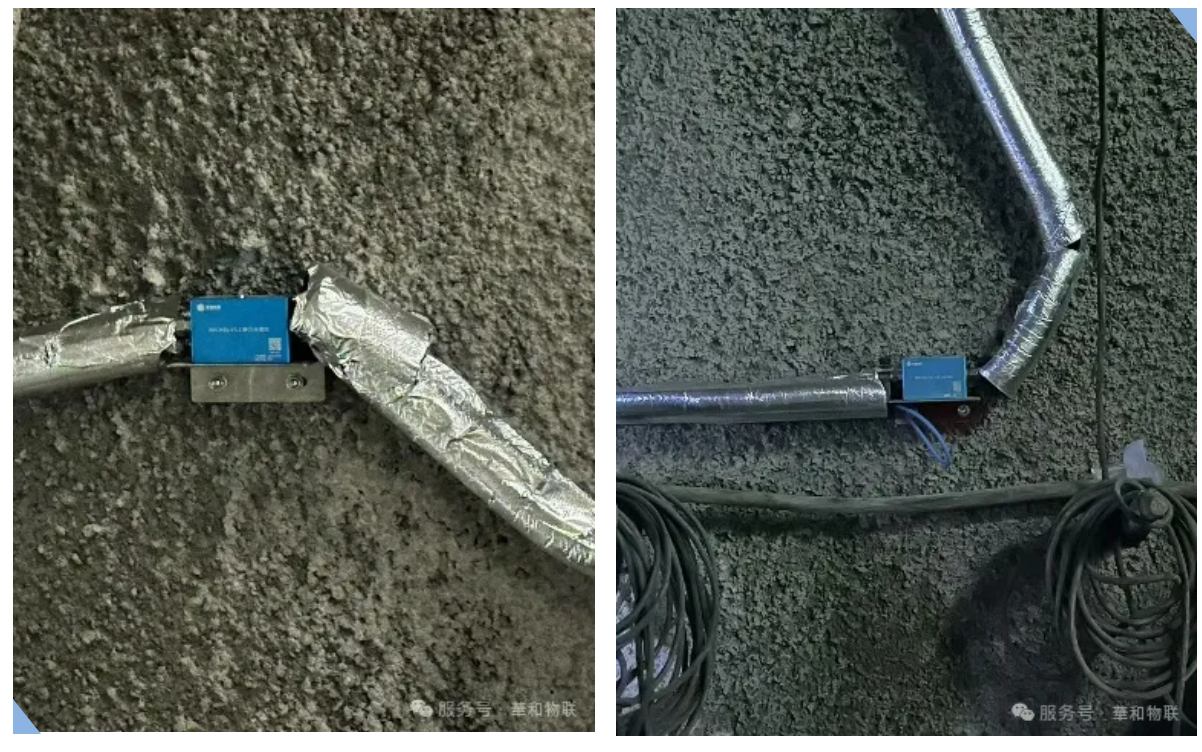

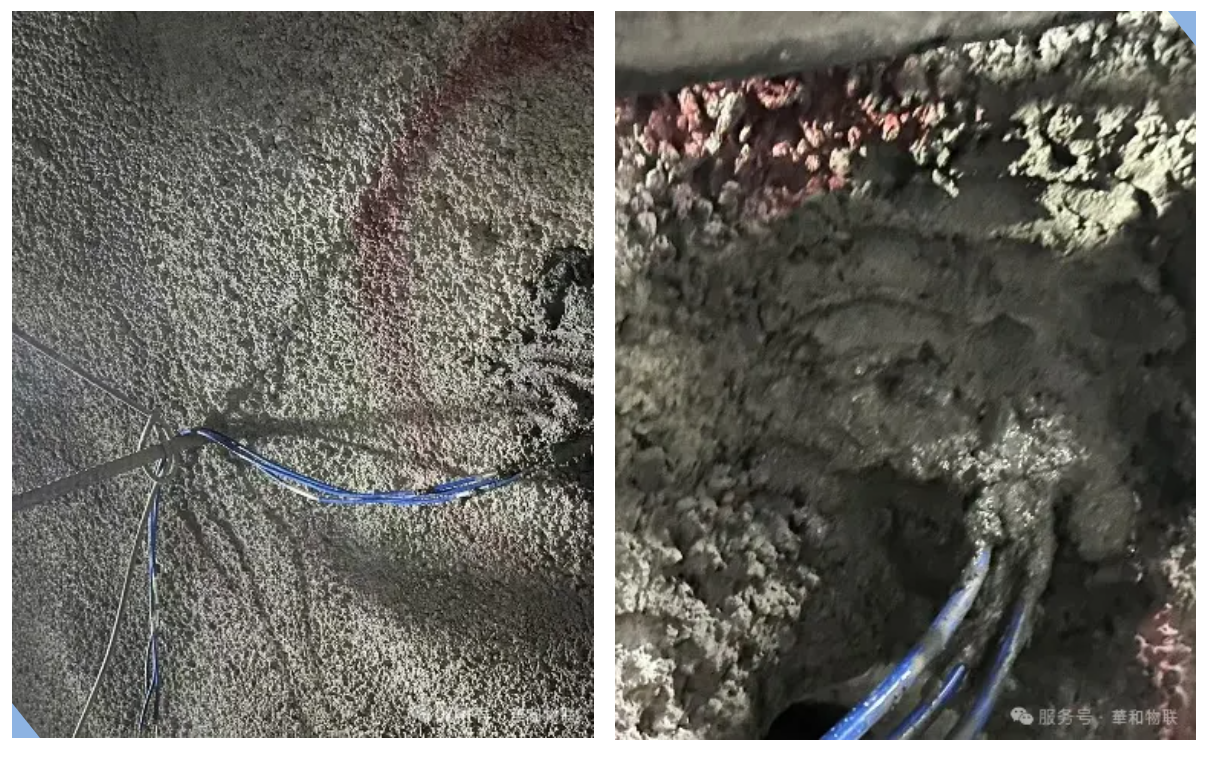

现场照片

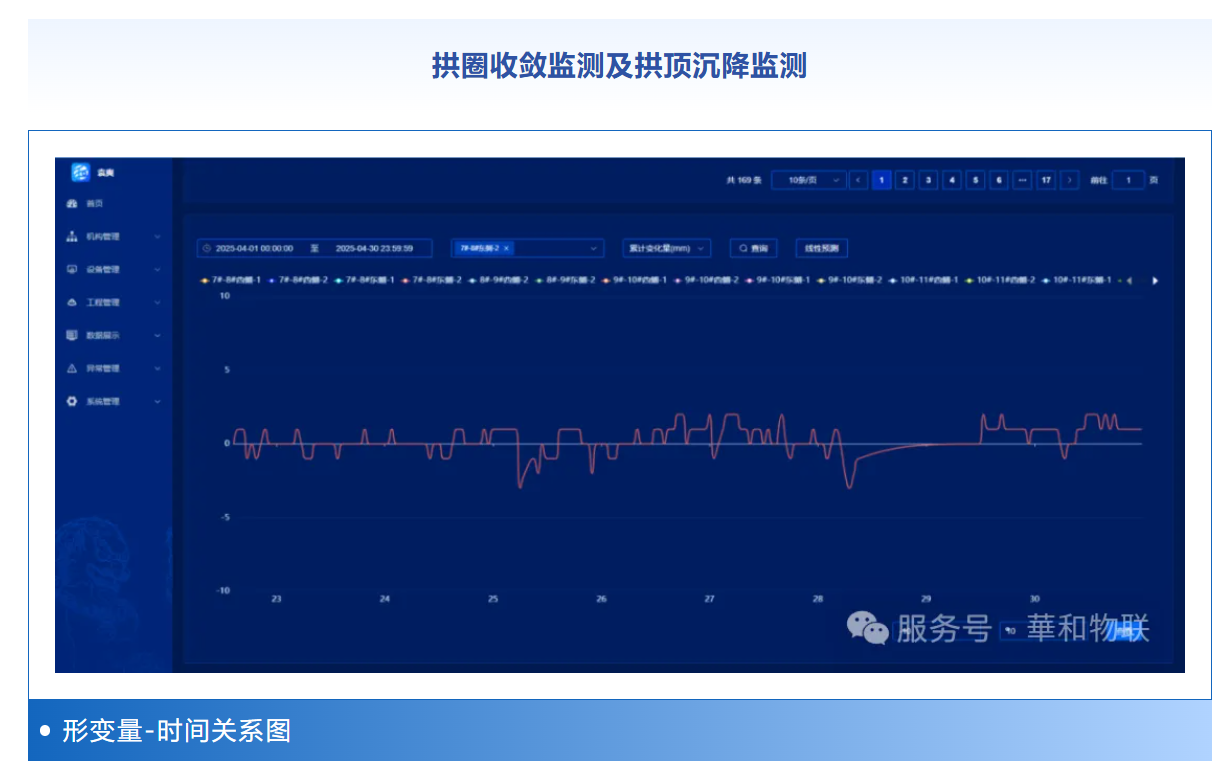

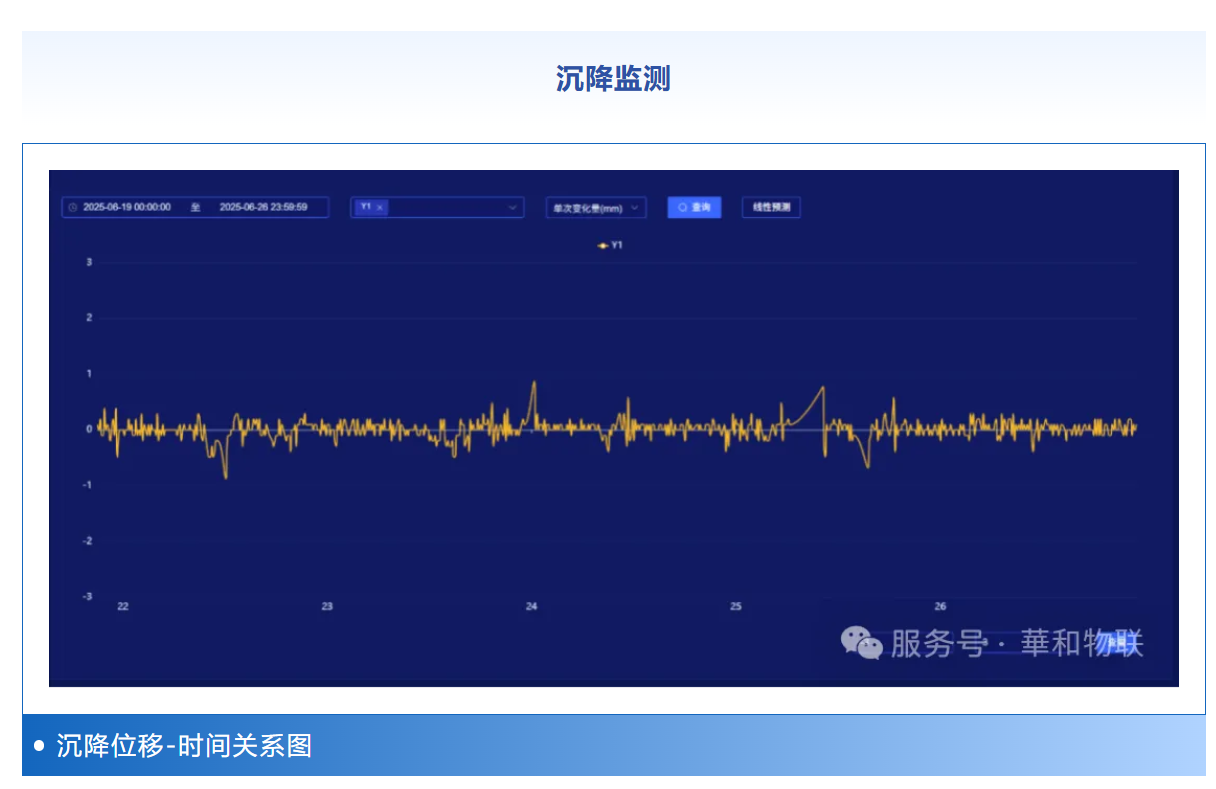

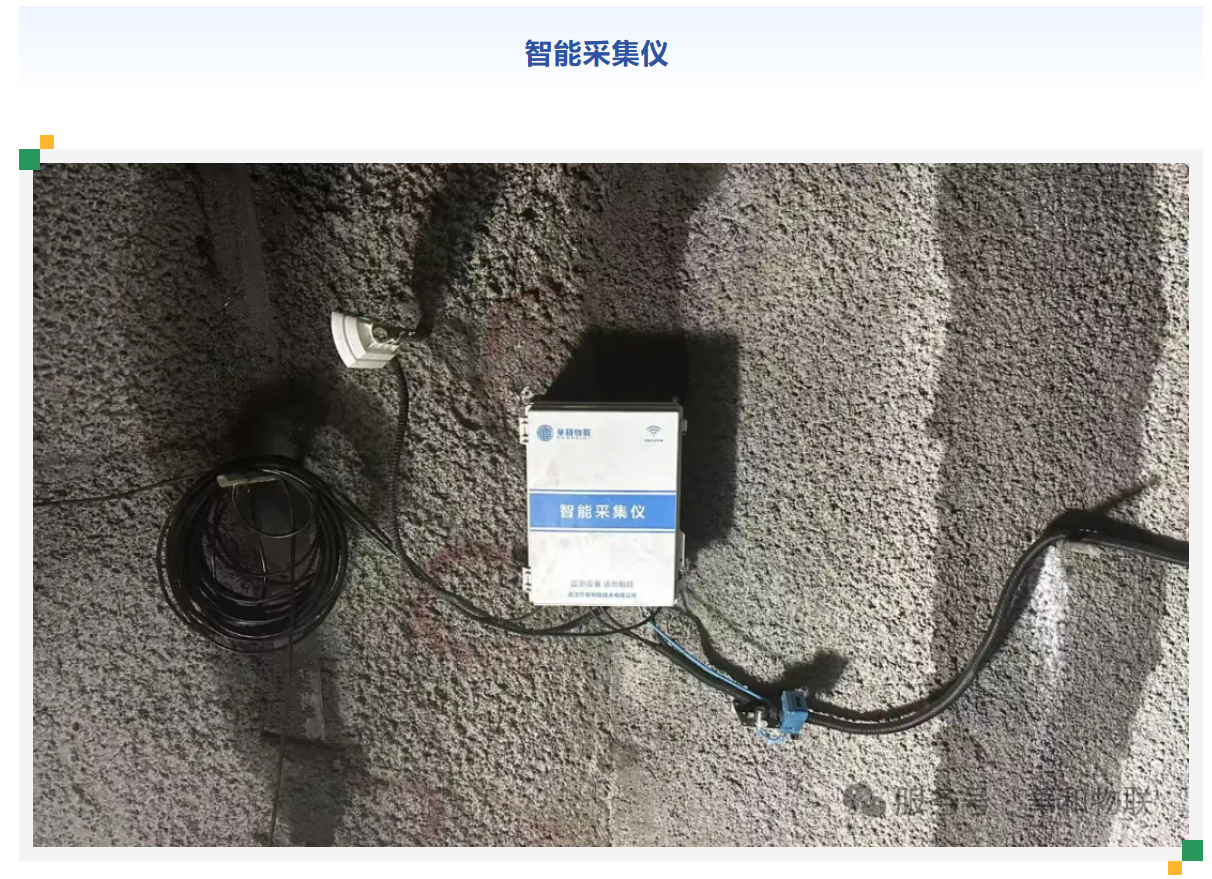

沉降监测

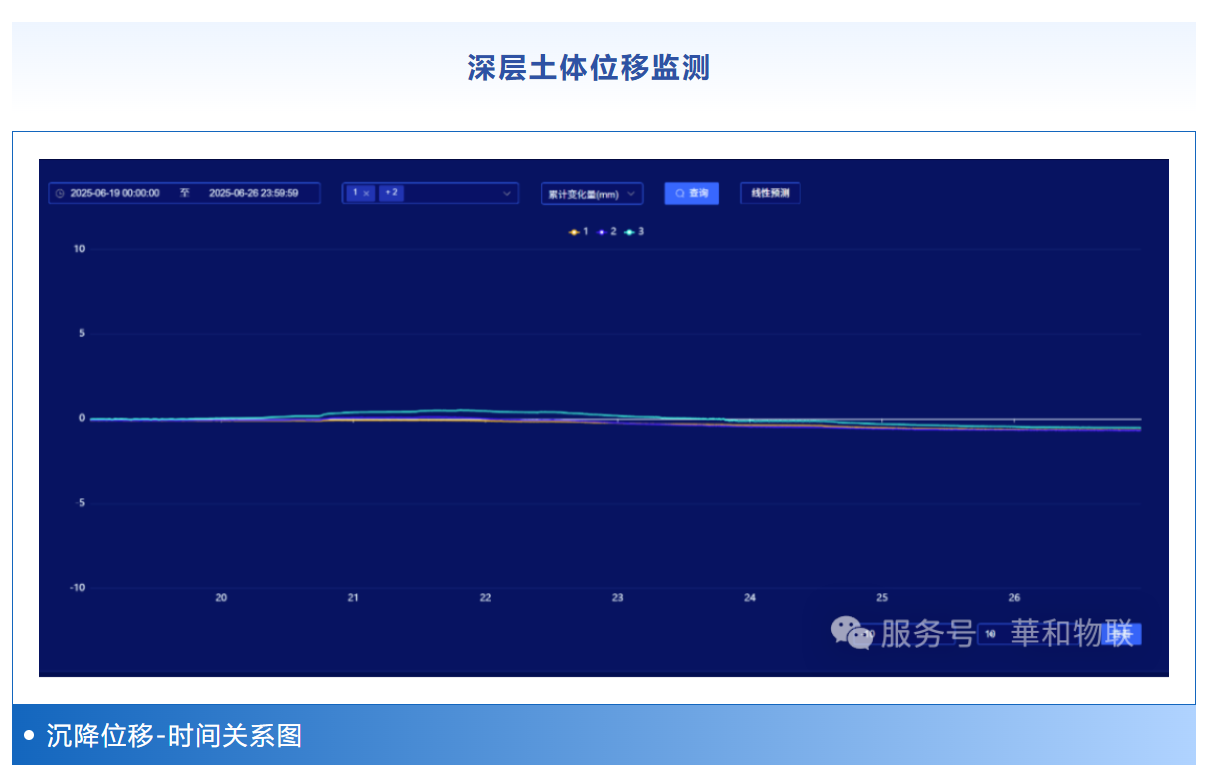

深层土体位移监测


总结
本次隧道监测,华和物联通过综合多种自动化监测方法,采集监测数据进行分析、反馈、预警,对隧道施工期间的工程安全进行实时监测,及时预警。
在行业示范层面,项目形成的‌三级预警机制,在监测到数据异常时能及时反馈,通知到现场相关人员;设备具有的全天候、高精度等特点,为工程安全提供更好的保驾护航,助力工程的安全建设。‌
